Lode hübriidpark

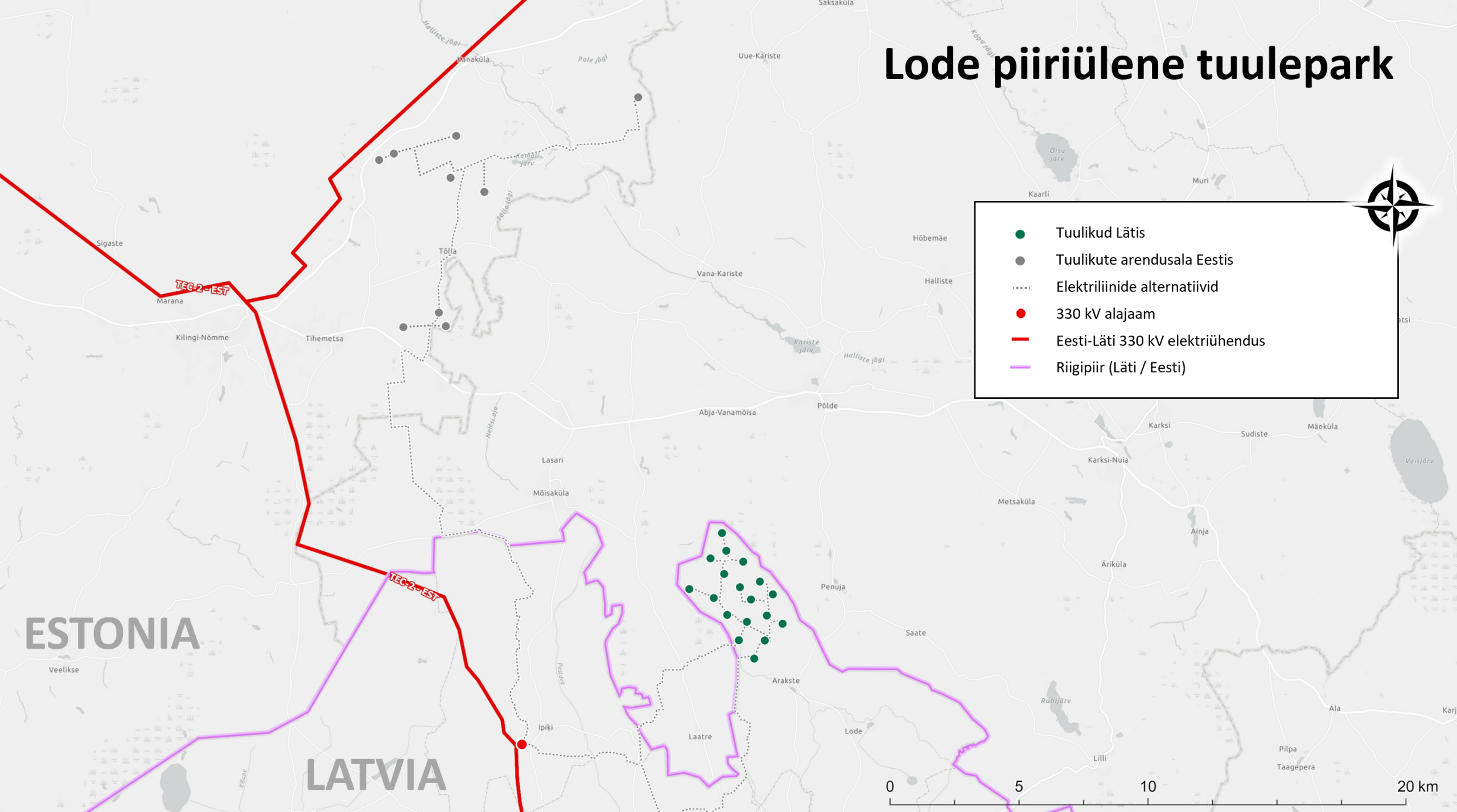

Lode hübriidpark on piiriülene projekt, mida Utilitas Wind arendab etapiliselt Eesti-Läti piiri lähistel
Lode hübriidpark on piiriülene projekt, mida Utilitas Wind arendab etapiliselt Eesti-Läti piiri lähistel. Pargi esimeses etapis paigaldatakse 18 Vestas V162-6,5 MW tuulegeneraatorit Valmiera valda Lode külast umbes 4 km loodesse ning need tuulikud ühendatakse koos 60 MW/240 akusalvestiga Ipiki alajaamas Läti elektrivõrku Kilingi-Nõmme TEC2 330 kV elektriliinile.
Kaasrahastamine
Projekt on saanud toetust Euroopa Ühendamise Fondi (CEF) energiaprogrammi piiriüleste taastuvenergia projektide meetmest.
CEF-i toetust Action 2023-2-EU-W-M-23-ULP-RES WP kasutatakse võrguühenduse, alajaama, sisemise elektritaristu, teede ja tuulikuvundamentide ehitamiseks.
CEF-i toetust Action 2023-2-EU-W-M-25-ULP-RES kasutatakse tuulikute rajamiseks, võrguühenduse ehitamiseks ja tuulikute testimiseks.
Rahastatud Euroopa Liidu poolt. Siiski on esitatud seisukohad ja arvamused ainult autori(te) omad ega pruugi kajastada Euroopa Liidu või Euroopa Kliima, Taristu ja Keskkonna Rakendusameti seisukohti. Ei Euroopa Liit ega toetuse andja saa nende eest vastutada.
Hübriidpark numbrites
330 kV Liitumine “Ipiķi” alajaamas Läti-Eesti vahelisele 330 kV elektriliinile
60 MW / 240 MWh Energiasalvestussüsteem
330 GWh Planeeritud aastane elektritoodang, mis on ligikaudu 110 000 majapidamise aastane tarbimine
2028. aasta kevad Planeeritud tootmise algus
Projektipartnerid
| Roll | Ettevõte |
|---|---|
| Arendaja | Utilitas Wind (Lode Wind SIA) |
| Peatöövõtjad – teed, tuulikuplatsid, vundamendid, elektrivõrgud | PS AVC Partners – Verston OÜ, Aimasa SIA, Connecto Latvija SIA |
| Tuulikute tarnimine ja paigaldus | Vestas |
| Salvesti | Hoymiles / C3 |
| 330 kV alajaama ehitus | PS AVC Partners – Verston OÜ, Aimasa SIA, Connecto Latvija SIA |
| Ehitusjärelevalve | Forma 2 |
Ehituse ajakava
Tööde algus – august 2026
Ehitamisega alustamine: ala piiramine, masinate platsile toomine ja ajutiste liiklusmärkide paigaldamine. Piirkonda ilmuvad esimesed veoautod ja ehitusmasinad.
Teede ja platside ehitus – august 2026 kuni november 2027
Tuulepargi(siseste) teede, tuulikuplatside ehitus. See on materjalide transpordi kõige tihedam periood. Ehitusmaterjali tarnitakse Lode tuulepargi ehituseks nii Eestist kui ka Lätist. Eesti poolel kasutatakse peamiselt kõrvalmaanteed 24201, Läti poolelt riigimaanteid V176 ja V177.
Lisainfo
Vundamenditööd – 2026. aasta 4. kvartal
Iga tuulegeneraatori raudbetoonist vundamentide ehitus. Enamik betoonist valmistatakse ehitusplatsil kohapeal ja väike osa tarnitakse vajadusel Valmiera tehasest
Kaabliühenduste ja 330 kV Ipiki alajaama ehitus – september 2026 kuni september 2027
Paigaldatakse maa-alused kaabelliinid, mis ühendavad tuulegeneraatorid alajaamaga, ning ehitatakse 330 kV Ipiķi alajaam Eesti–Läti 330 kV elektriühenduse juurde.
Akupargi ehitus – 2027. aasta teine kvartal
60 MW / 240 MWh akupargi (BESS) tarne ja paigaldus. Akupark ehitatakse Ipiki 330 kV alajaama kõrvale aiaga piiratud alale.
Tuulikute komponentide tarne – juuni kuni september 2027
Tuulikute torni osad, labad ja gondlid transporditakse Eestist Paldiski sadama kaudu. Tarned toimuvad mitu korda nädalas öösel või varahommikul, et vähendada liiklushäiringut.
Tuulikute paigaldus – juulist oktoobrini 2027
Igas tuuliku asukohas toimub kraanaga torniosade, gondlite ja labade paigaldus.
